①墻壁應清除干凈無油漬、塵土等。墻表層部分凸起物不低于10mm時應鏟平。
②裝修施工前一天基層應澆水潮濕,工程施工時基層不應過濕。

③基層應滿涂界面砂漿,彈厚度控制線,拉水準、垂直通線,按厚度線用用膠粉聚苯顆粒保溫砂漿作標準厚度灰餅沖筋。

④界面砂漿的配置:界面砂漿按粉料:水=5:1比例配置。砂漿稠度為6cm-8cm左右?;旌虾玫纳皾{應陳化5min-10min后再用,用前再適當攪拌。
⑤膠粉聚苯顆粒保溫砂漿的配置:先將64kg-70kg水倒入攪拌機內,然后倒入四袋膠粉料(重20×4=80kg)攪拌3min-5min,再逐漸倒入5袋聚苯顆粒(80L)繼續攪拌3min-5min,物料拌勻后倒出(膠粉料完全包裹顆粒,顏色均勻分布一致),保溫砂漿應隨拌隨用,在4h內用完。
⑥抗裂砂漿的配置:抗裂砂漿按粉料:水=5:1比率配置。砂漿稠度為6cm-8cm左右?;旌虾玫纳皾{應陳化5min-10min后再用,用前再適當攪拌,這樣能保證干粉砂漿中粉狀外加劑充足溶解,性能穩定性均勻。
⑦隔熱保溫層施工:施工前要安排用隔熱保溫水泥砂漿做標準餅然后沖筋,其薄厚以墻面最高點抹灰厚度不小于設計厚度為準,并進行平整度檢查。陽角、門窗口處用1:2.5混合砂漿作出寬50mm的護角。

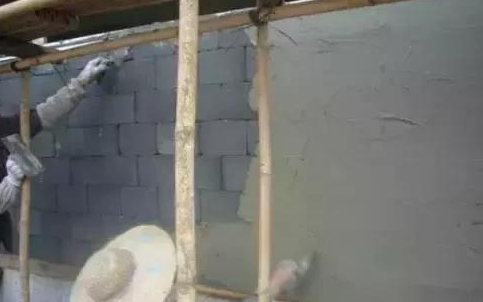

⑧抹膠粉聚苯顆粒保溫砂漿,應根據設計要求層次進行,本居民小區工程項目外墻保溫層厚度為2.5cm,分兩次涂抹完成。涂抹時用力要適度。抹刀與施工面夾角不要太大,速度應緩慢。轉角墻端保溫砂漿應壓實,以防空鼓。抹完隔熱層30min后(具體時間視溫度、濕度大小而變)再用抹子壓實趕光。
⑨抗裂砂漿施工前要檢查水、電、門、窗、護欄、空調管、煤氣管等的預埋件全部完成后方可施工下道工序,否則會造成保溫系統的破壞,導致該處滲水、起鼓等質量問題。抗裂砂焊網,熱漿施工時,如墻面過度干燥,能用掃帚蘸水濕潤墻面,然后在保溫層上涂抹3mm-4mm抗裂砂漿。隔日后鋪設熱鍍鋅電焊網,熱鍍鋅電焊網由加長塑料栓固定,設計要求每平米錨栓布設六個,錨栓布點采用梅花形均勻布局,水平、垂直方向相鄰錨栓間距為47.cm。
特殊部位和搭接處應增加錨栓。鍍鋅電焊網應鋪設平整,翹曲部位用U形鉛絲卡牢,待門、窗子安裝完畢經檢驗合格后再擦抹最后一道6mm-7mm抗裂砂漿,用木抹搓平,并壓實趕光,抗裂砂漿面層要求平整,如超過允許誤差,須用抗裂砂漿修正,部分修補區域均須用抗裂砂漿修補,否則會造成兩種材料因溫度差引起不一樣收縮而產生裂縫,從而導致墻體滲水。
應做好抗裂砂漿的防護,24h內嚴禁水沖、撞擊。養護7d后,即可進行整體面層裝飾施工。
